Locuințele din Faza 1 au fost deja finalizate și livrate în anul 2023, iar acum doar câteva unități mai sunt disponibile pentru cumpărare și mutare imediată.
Faza 2, dezvoltată în apropiere de Gatehouse, este în desfășurare și include 153 de locuințe noi, cu tipologii variate, repartizate în trei clădiri (T1, A2b și A3b).
Printre acestea se numără: studiouri simple și duble, apartamente cu 2, 3 și 4 camere, penthouse-uri și unități de tip townhouse, desfășurate pe 3 niveluri.
Octombrie 2025
FAZA 2 – Clădirile A2b & A3b

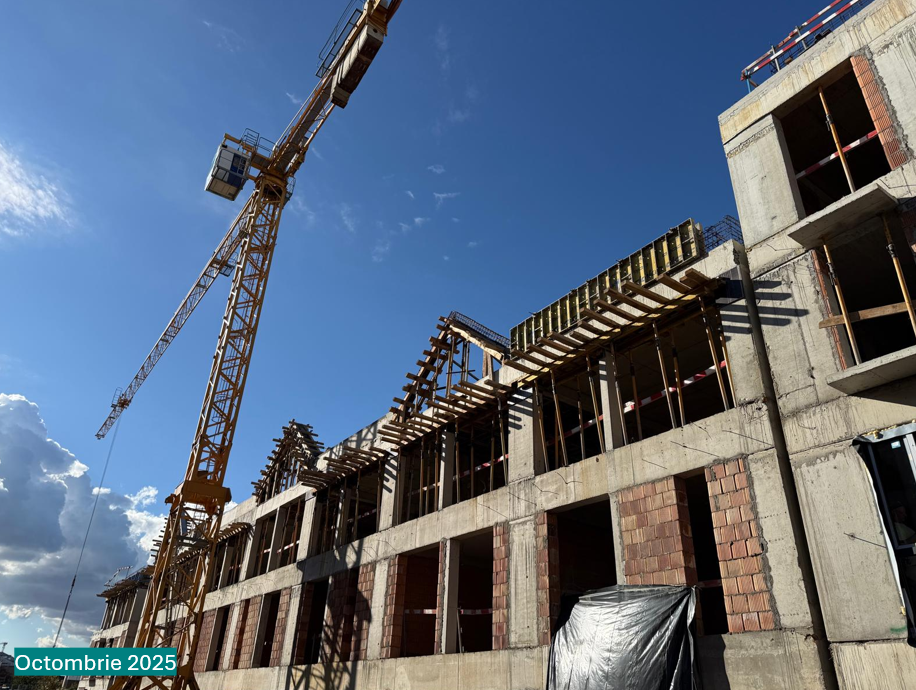

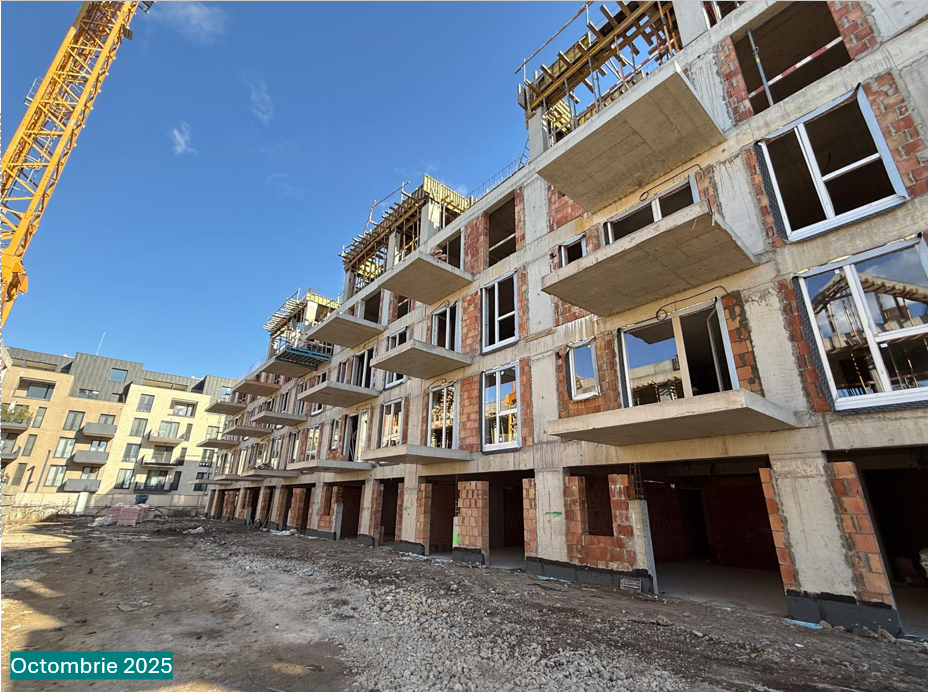

A2b
Structură: Se lucrează la placa de peste nivelul 4.
Zidărie: Finalizată până la nivelul 3.
Arhitectură interioară:A Tencuieli tavane finalizate la etajele 1 și 2; montată structura și prima placă de gips-carton la etajul 1.
Instalații: Traseele principale finalizate la etajul 1; se pot închide pereții.
Fațadă: Schela montată până la etajul 3; început montajul termosistemului; tâmplărie montată la etajele 1 și 2.
A3b
Structură: Se lucrează la placa de peste nivelul 4.
Zidărie: Se lucrează la zidăria de la etajul 3.
Arhitectură interioară: Tencuieli tavane finalizate la etajul 1; montată structura și prima placă de gips-carton la etajul 1.
Instalații: Se lucrează la instalații la etajul 1.
Fațadă: A început montajul schelei; tâmplărie montată la etajele 1 și 2.
FAZA 2 – Clădirea T1
T1A
Structură: Se lucrează la aticele de la nivelul 4.
Zidărie: Se lucrează la zidăria de la etajul 3.
Arhitectură interioară: Tencuieli tavane finalizate la parter, etajele 1 și 2; montată structura și prima placă de gips-carton la parter și etajul 1.
Instalații: Se lucrează la instalații la parter.
Fațadă: Tâmplărie montată la parter, etajele 1 și 2.
T1B1 & T1B2
Structură: Se lucrează la aticele de la nivelul 2.
Zidărie: Executată la parter și nivelul 1.
Arhitectură interioară: Tencuieli tavane finalizate la parter.
Fațadă: Tâmplărie montată la parter.
T1C
Structură: Se lucrează la aticele de peste nivelul 2.
Zidărie: Executată la parter și nivelul 1.
Arhitectură interioară: Tencuieli tavane finalizate la parter; montată structura și prima placă de gips-carton la parter.
Fațadă: Tâmplărie montată la parter.
Faza 1 – Clădirile T5, T4, T3 și T2
Finalizate.
S-a efectuat recepția la terminarea lucrărilor.
Faza 1 – Clădirile A1 (A1a, A1b, A1c)
Finalizate.
S-a efectuat recepția la terminarea lucrărilor.
Gatehouse
- Clădirea Gatehouse este în acest moment și sediul Biroului de Vânzări din Avalon Estate.
- Ne poți contacta telefonic sau online dacă dorești să ne vizitezi și să afli toate detaliile despre acest proiect unic în București.
- Conceptul unic de Gatehouse le va asigura rezidenților atât servicii de concierge, cât și posibilitatea de a-și organiza aici evenimente private, culturale sau de business.
Clubhouse și Piscină:
Finalizate.
S-a efectuat recepția la terminarea lucrărilor.
Infrastructura de acces în complex
Lucrări finalizate:
- Drumul de acces secundar dinspre Bulevardul Pipera până la Clubhouse
- Drumul de acces principal dinspre Bulevardul Pipera spre lacul Pipera
- Infrastructura drumului interior de la Gatehouse până la vilele individuale
Parcul central
Lucrări finalizate:
- Amenajările peisagistice în zona clădirilor T2, T3, T4 și T5 și a vilelor H10 – H16
- Locul de joacă pentru copii
- Terenul de baschet
- Montajul stâlpilor de iluminat în zona clădirilor T2 și T3
Te așteptăm în cea mai exclusivistă comunitate din nordul Capitalei!
Află detalii despre fiecare tip de locuință din Avalon Estate în paginile dedicate!
Te așteptăm la biroul nostru de vânzări din Bulevardul Pipera, nr. 1-VIII M, să afli mai multe detalii despre Avalon Estate!
